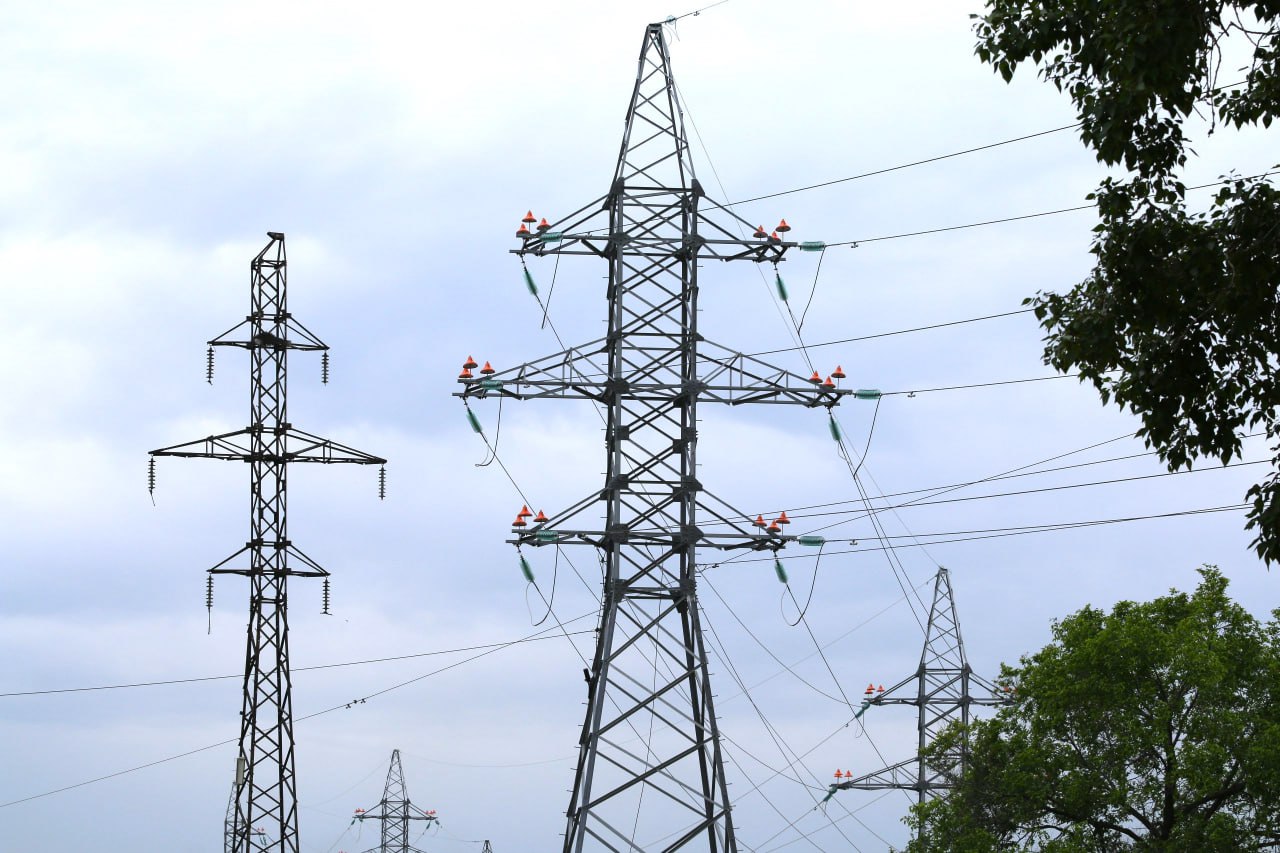

Амурские электрические сети завершили масштабную реконструкцию высоковольтной линии
Участок линии уже введён в работу. Для выполнения всех необходимых процедур в ночь с 14 на 15 июня персонал Амурских электросетей произвел завершающий этап работ реконструкции ЛЭП.
«Этот проект направлен на повышение надёжности энергоснабжения и безопасности эксплуатации ключевой инфраструктуры региона. В ходе реконструкции была изменена трасса прохождения линии - часть линии вынесена на берег, для этого пришлось дополнительно установить 4 металлические опоры и подвесить более 700 метров нового провода», - рассказал главный инженер АЭС Вячеслав Гаврилов.
Для обеспечения бесперебойного снабжения населения электроэнергией, основные работы по сборке новых опор были выполнены в зимний период без отключения потребителей. Завершающую стадию реконструкции, связанную с отключением потребителей, запланировали на летний период и провели в ночное время.
