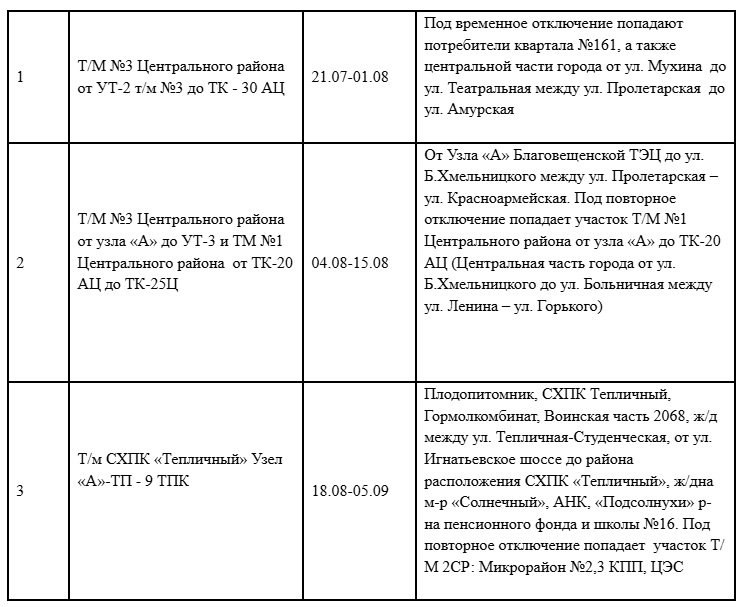

В Благовещенске изменили график отключения горячей воды на время ремонта тепломагистрали. Сроки сократились: https://asn24.ru/news/zkh/137599/
По информации АО «ДГК», изменения направлены на минимизацию дополнительных отключений горячей воды при замене оборудования.
«График скорректирован именно для того, чтобы минимизировать неудобства для потребителей. Кроме того, ремонт на тепломагистрали № 4 СХПК «Тепличный» решено перенести на более поздний срок. Мы планируем синхронизировать его с работами на тепломагистрали № 2 северного района, где в сентябре будет производиться снятие заглушек, необходимых для проведения реконструкции на этом участке», — рассказал главный инженер «Амурских тепловых сетей» АО «ДГК» Сергей Громов.
