15 мая энергетики «Амурских тепловых сетей» начинают ремонтную кампанию 2026 года. Главная цель предстоящих работ — повышение надежности теплоснабжения и комплексная подготовка городской инфраструктуры к стабильному прохождению будущей зимы. Всего на реализацию инвестиционной и ремонтной программ в Благовещенске, а также в пгт Прогресс и пгт Новорайчихинск ДГК направит свыше 240 миллионов рублей.
В этом году первым объектом масштабной реконструкции станет тепломагистраль № 2 в Северном микрорайоне Благовещенска. Работы здесь начнутся 15 мая и продлятся до 30 сентября, их первоочередная задача — существенное увеличение пропускной способности сетей для нужд растущего города.

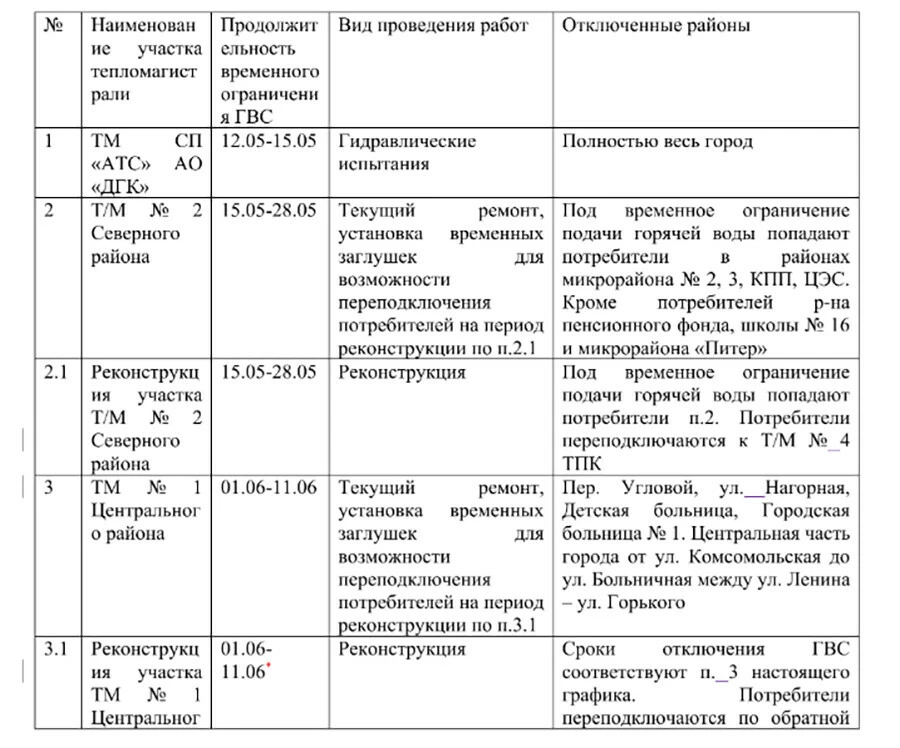

Энергетики минимизировали сроки отсутствия горячей воды: ограничение продлится только до 28 мая. После этого потребителей по резервной схеме переведут на тепломагистраль № 4. Повторно подачу горячей воды на этом участке потребуется ограничить в период с 20 по 31 июля. Это вынужденная технологическая мера, без которой невозможно провести плановый ремонт уже самой резервной линии.
